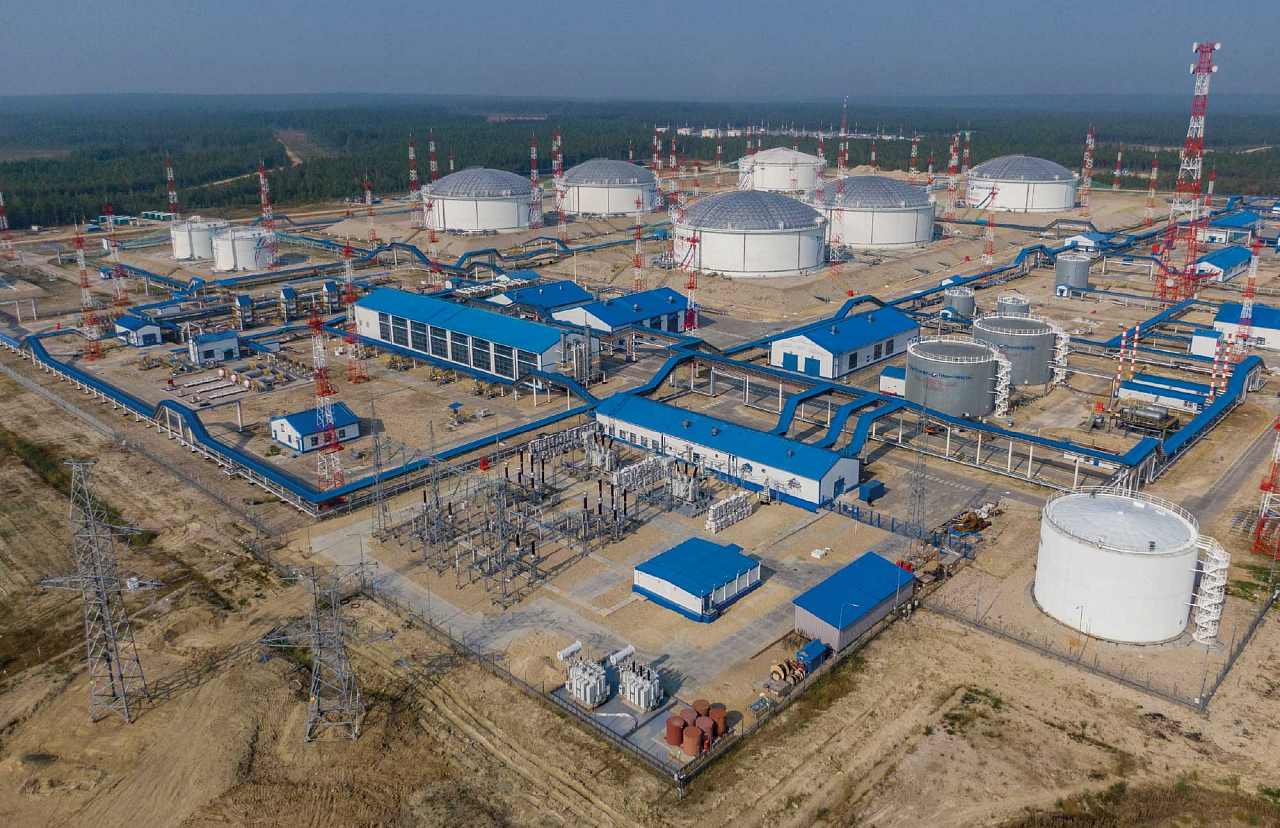

Комплекс введен в эксплуатацию после опробования оборудования, установленного в рамках второго этапа реконструкции объектов ВЭС НПС № 10 «Талакан».
— Завершение строительства второго ввода ПС 220 кВ обеспечит надежное электроснабжение одной из самых важных НПС системы ВСТО, — рассказывает главный энергетик ООО «Транснефть — Восток» Андрей Батраков. — Обновлена противоаварийная автоматика, возведена секция шин 220 кВ, установлены трансформаторы тока и трансформаторы напряжения на 220 кВ, силовой трансформатор на 40 МВА, реконструирована линия 220 кВ, установлены две новые опоры и создан заход на подстанцию.
После завершения второго этапа реконструкции и ввода в работу второй секции открытого распределительного устройства ОРУ-220 кВ и силового трансформатора восстановилось электроснабжение НПС по первой категории надежности. Вся потребляемая мощность теперь распределена на две питающие воздушные линии ВЛ-220 кВ. Кроме того, работает быстродействующий автоматический ввод резерва в закрытом распределительном устройстве ЗРУ-10 кВ. Поставка электроэнергии осуществляется по воздушным линиям Единой национальной (общероссийской) электрической сети.
— После подключения к сетям ПАО «Россети» повышена надежность автоматического ввода резерва подпорных насосных агрегатов за счет исключения из схемы устройства плавного пуска электродвигателей, — поясняет начальник НПС № 10 «Талакан» Антон Наделяев. — Теперь переключение на резервный подпорный агрегат происходит быстрее, что сводит к нулю вероятность остановки перекачки из-за продолжительного разгона электродвигателей подпорных насосов.
К реализации проекта реконструкции объектов внешнего электроснабжения приступили в 2022 году. Тогда были проведены инженерные изыскания и началась разработка проектной и рабочей документации. Строительно-монтажные работы стартовали в сентябре 2023 года, и уже в декабре первый этап был завершен.
— Первый этап проекта характеризовался большим объемом строительства и тяжелыми погодными условиями, так температура опускалась до -47 °С, в ходе работ были обустроены системы передачи данных: оборудования связи, телемеханики, системы учета электроэнергии в дальнейшем используемые и во втором этапе строительства, — рассказывает Андрей Батраков.
— Каждый этап строительства был по‑своему сложен, — добавляет заместитель директора по строительству Ленского РНУ ООО «Транснефть — Восток» Андрей Набиуллин. — С самого начала реализации проекта приходилось преодолевать трудности, связанные с доставкой материалов и оборудования. Осуществляли доставку с привлечением наземного, водного и воздушного транспорта. В доступности отсутствовала инфраструктура строительного производства. Инертные материалы для проектной марки бетона на НПС № 10 доставляли из Братска. Работали на действующем производстве при действующих электроустановках. Все осложнялось наличием многолетнемерзлых грунтов, а также подземных вод. Совместно с подрядчиком мы вникали во все особенности проекта, все сложные моменты оперативно прорабатывали и решали в рабочем порядке.
Одна из главных сложностей состояла в том, что строительно-монтажные работы велись без остановки работы станции.
НПС выполняла перекачку, и электрооборудование было постоянно в работе и под напряжением. Строительство объекта велось в стесненных условиях и близости к действующим электроустановкам и высоковольтным линиям. Работы были организованы с соблюдением всех требований охраны труда и велись под постоянным контролем специалистов станции.
Результатом строительства стала новая, по сути, понижающая подстанция 220/10 кВ: на объекте заменено все высоковольтное оборудование с классом напряжения 110 кВ на 220 кВ (разъединители, выключатели, трансформаторы тока и напряжения, силовые трансформаторы) и кабельные линии. Установлено оборудование релейной защиты и противоаварийной автоматики, а также оборудование связи.
На третьем этапе проекта будет полностью демонтирована высоковольтная линия 110 кВ, обеспечивавшая НПС «Талакан» электроэнергией от газотурбинной электростанции ПАО «Сургутнефтегаз».
